2021년 05월
83.93%



공사진행현황

■  2021년 05월 83.93%
■ 계획 공정률 :  81.49% / 실시 공정률 : 83.93%

1. 연립주택
1) 골조공사
- B3연립 : 완료
- B6연립 : 완료
- B7연립 : 완료
2) 마감공사
- 내부 : 각 동 벽체 도배 시공 중
      : 각 동 마루 시공 중
- 외부 : 석재뿜칠 및 도장 시공 중

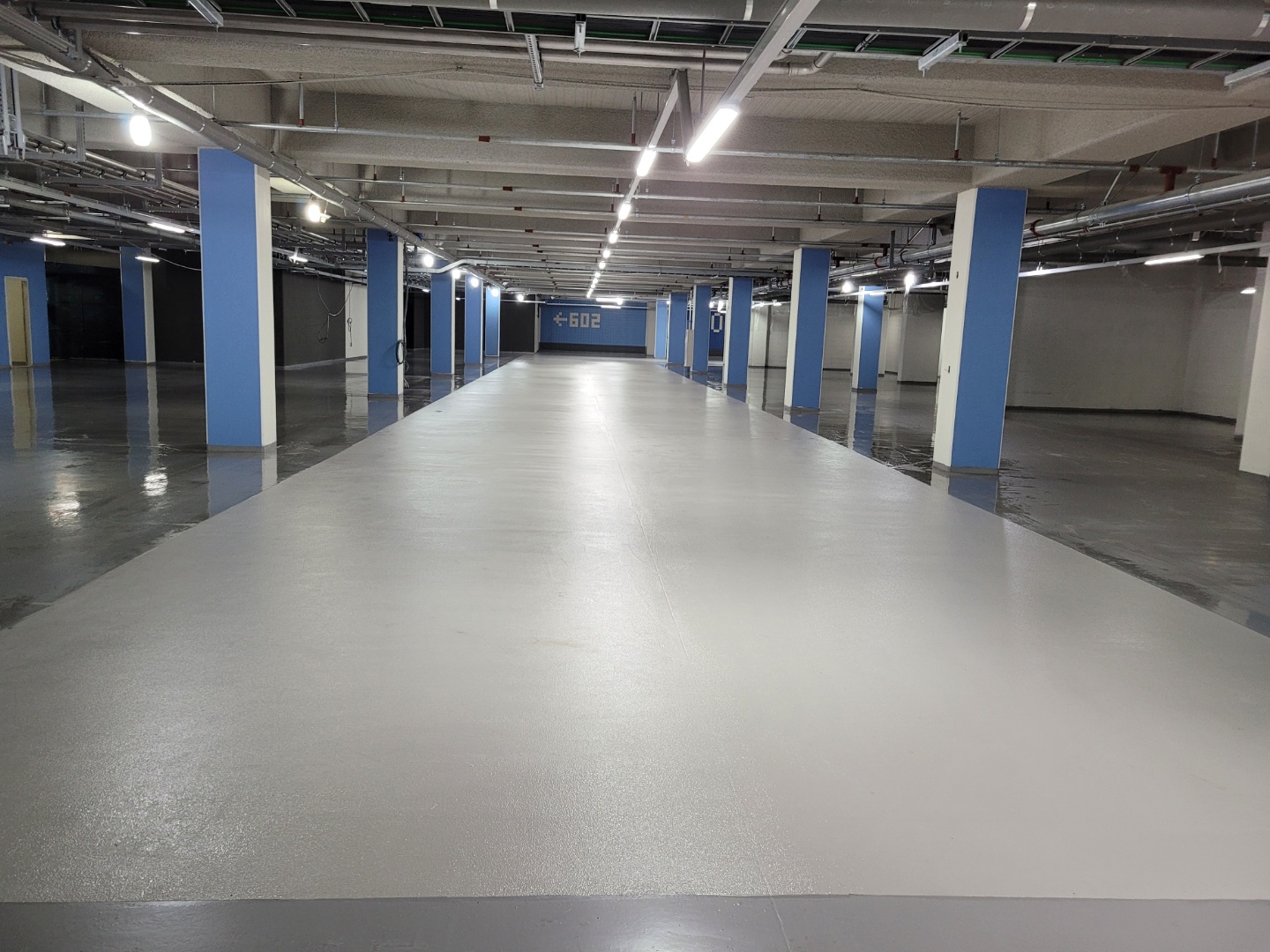

- 주차장 : 바닥 에폭시 및 라인 마킹 중
3) 토목
- B6연립 보도블럭 시공 중

2. 단독주택
1) 골조공사
- 9-1단독 : 완료
- 9-2W단독 : 완료
- 9-2E단독 : 완료
2) 마감공사
- 내부 : 각 동 벽체 도배 시공 중
      : 각 동 마루 시공 중
      : 각 동 시스템 가구 시공 중
3) 토목
- 9-2단독 보도블럭 시공 중

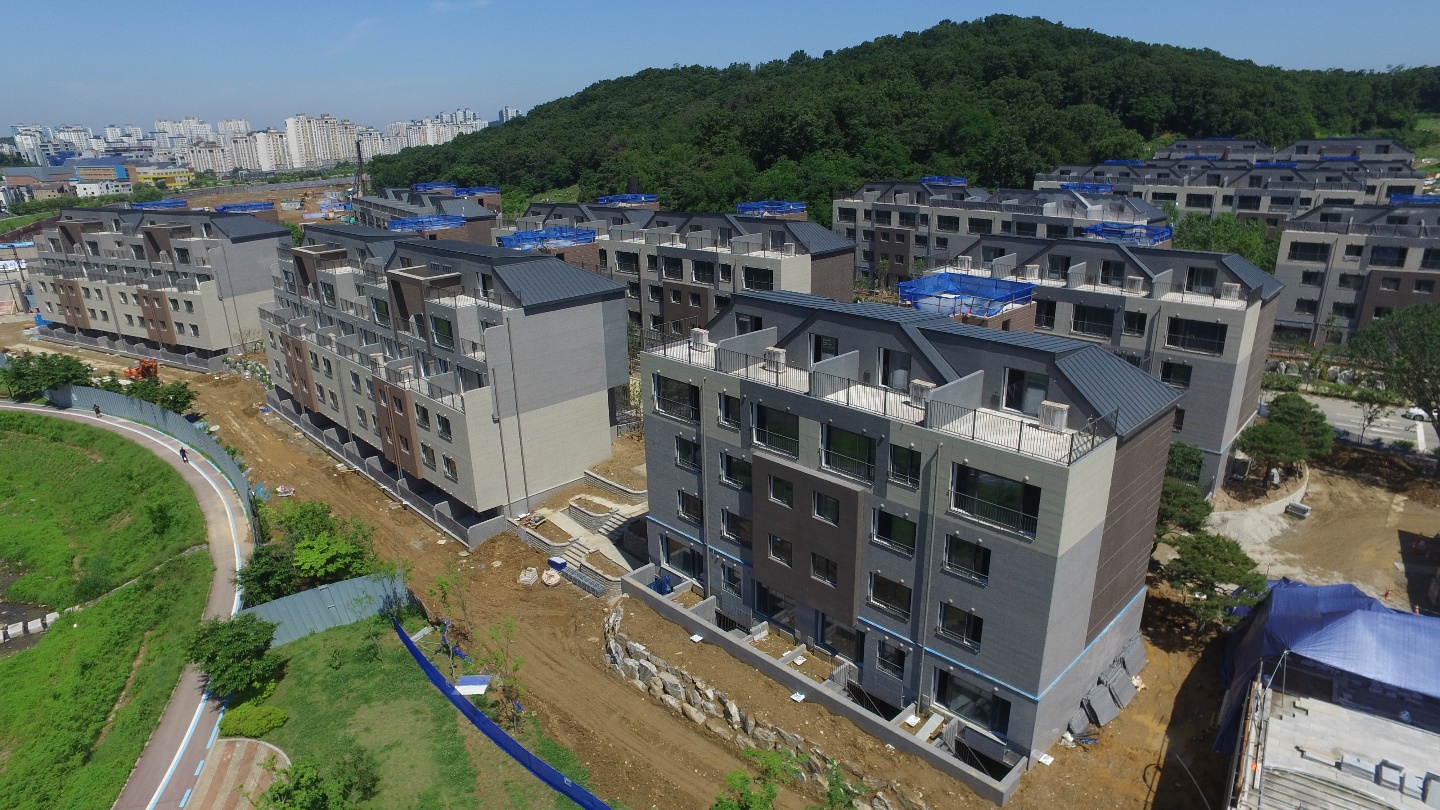

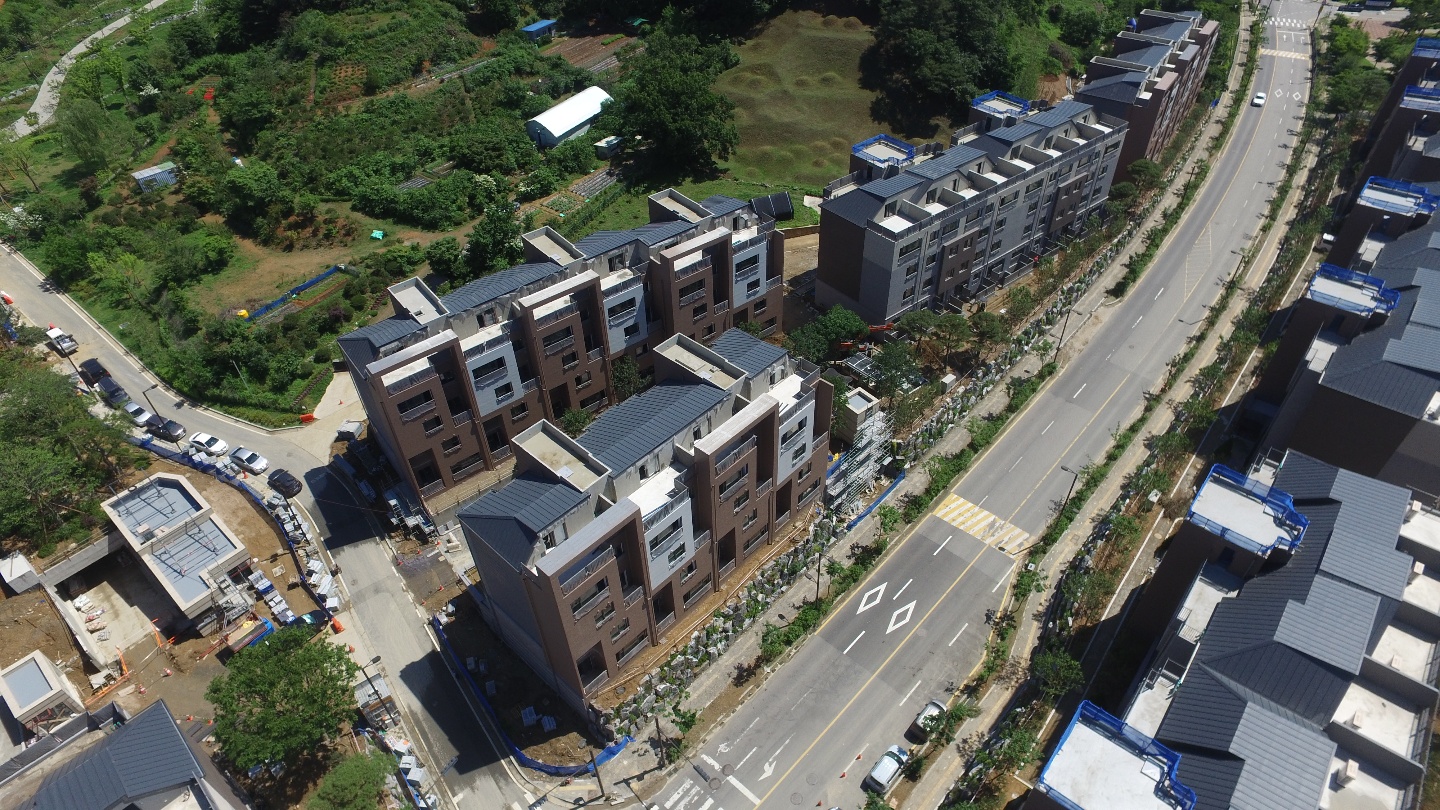

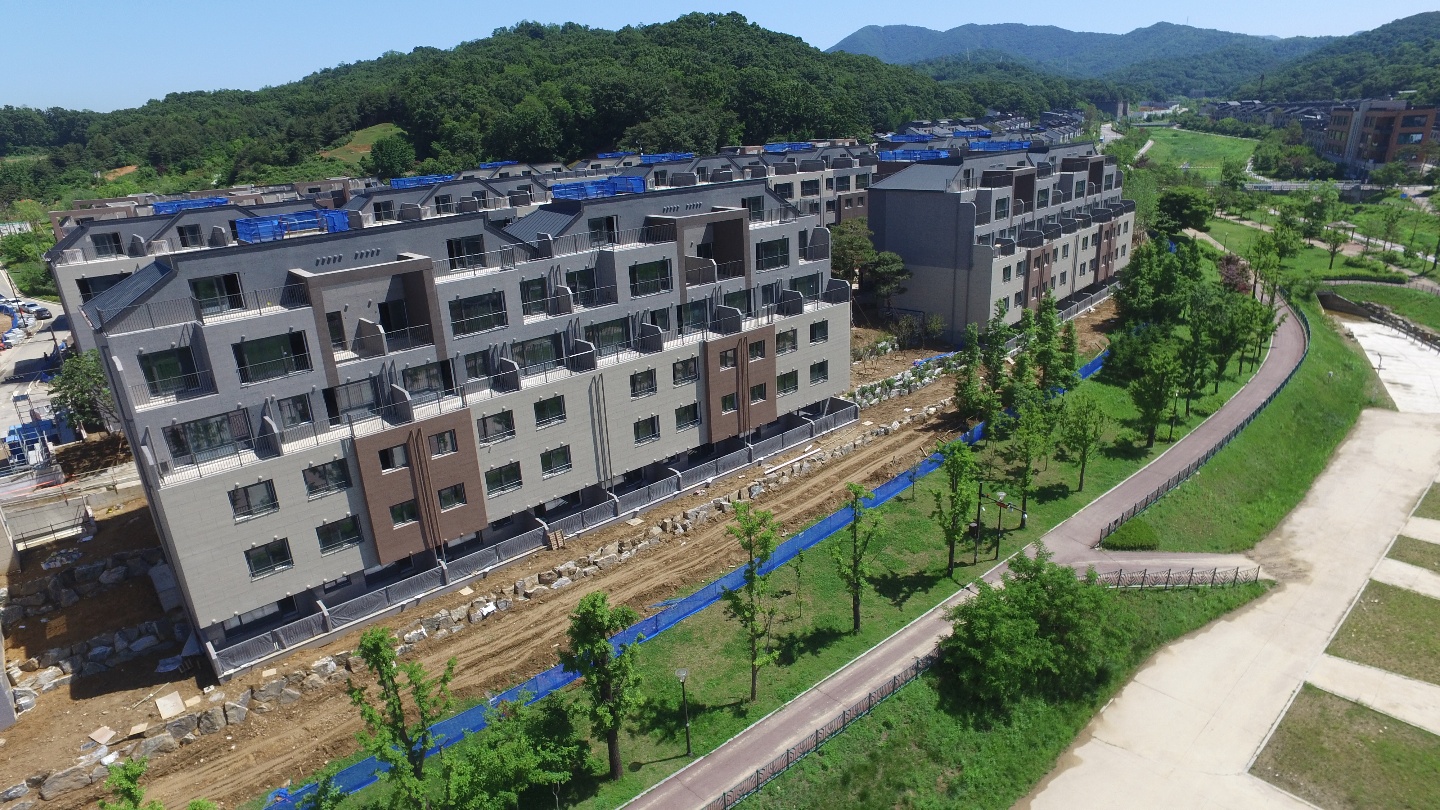

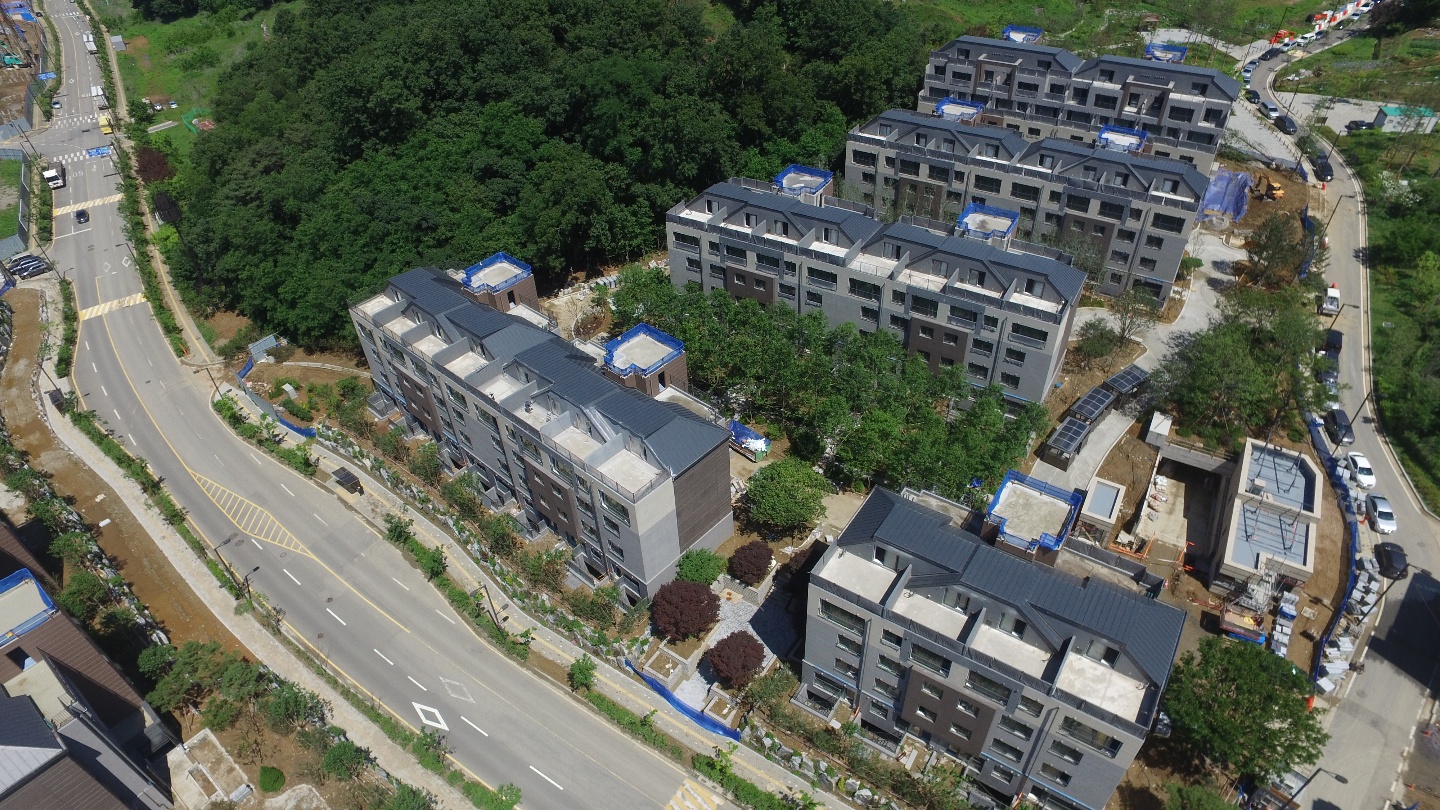

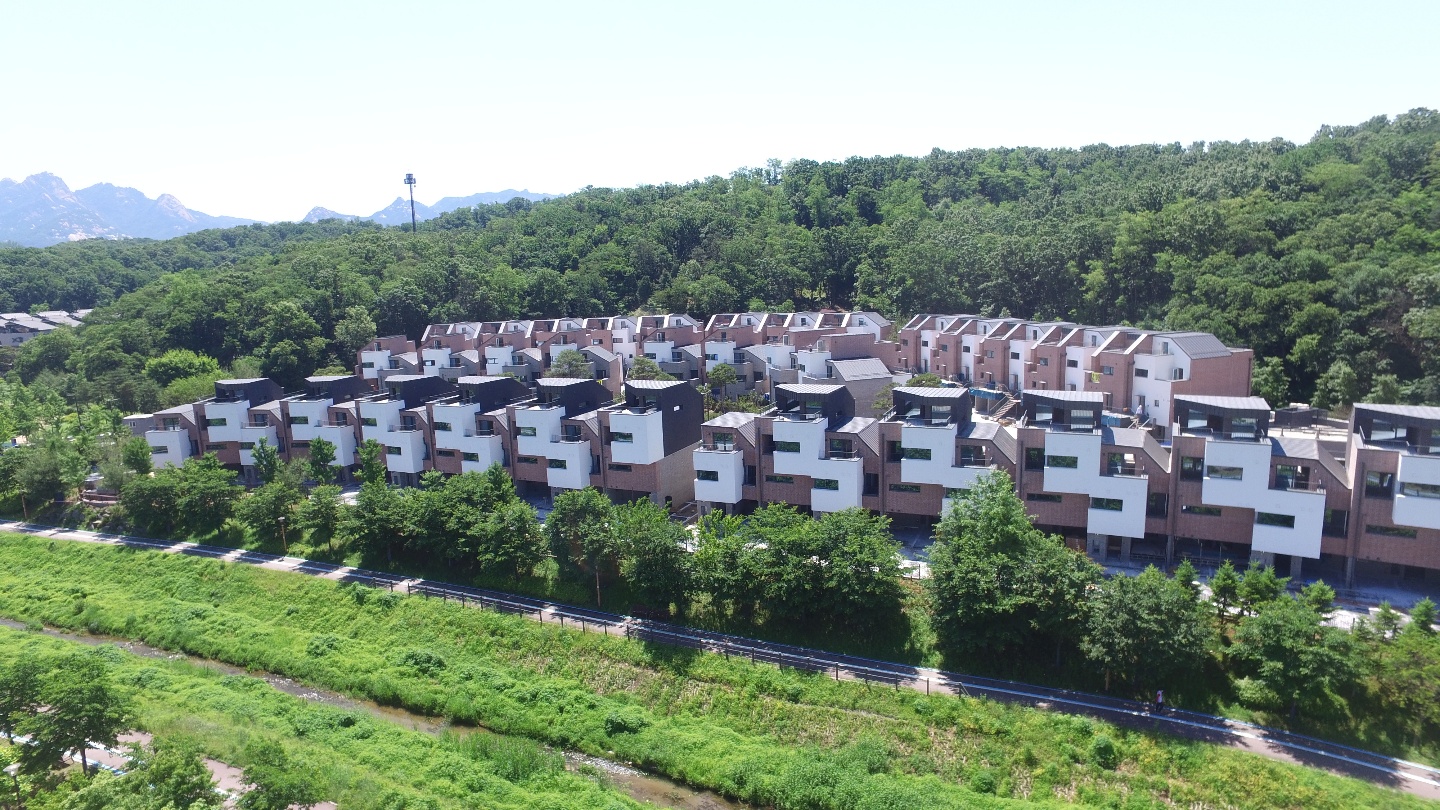

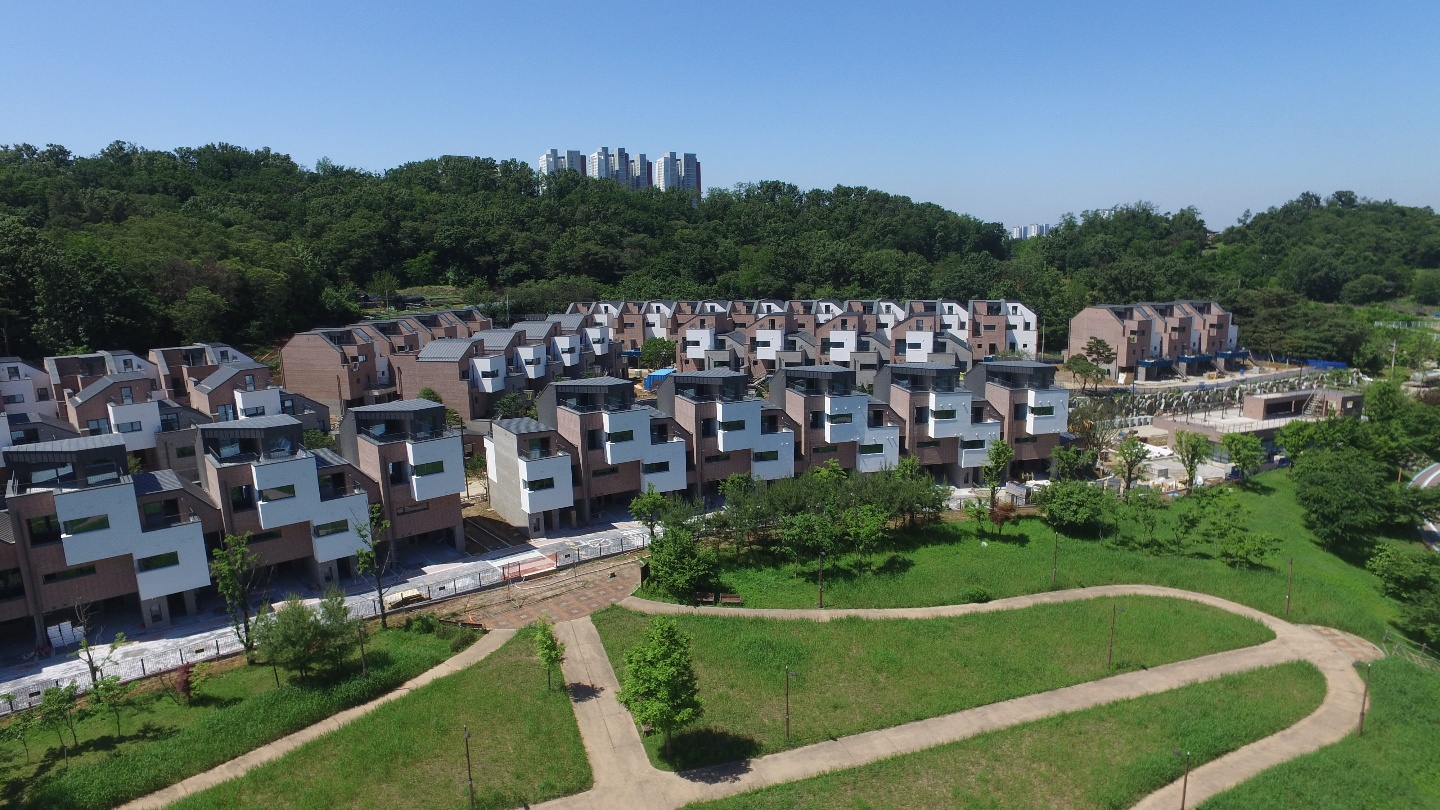

2021년 05월 현장사진
